Projekt domovní ČOV je složka výkresů a zpráv od autorizovaného projektanta, bez které vodoprávní úřad řízení ani neotevře. V roce 2026 se bez něj čistírna legálně nepostaví.

Máte vybranou čistírnu, na e-shopu svítí tlačítko koupit a Vy si říkáte, že o víkendu se kopne. A pak přijde věta, kterou slyšíme v telefonu skoro každý den: „Prý nejdřív potřebuju projekt. Co to vlastně je?“

Ukážeme Vám, co v projektu je a proč, kdo ho smí podepsat, co k němu potřebujeme od Vás, kolik to stojí a na čem projekty nejčastěji shoří. Samotné řízení na úřadě máme zvlášť v článku o povolení domovní ČOV v roce 2026.

Proč bez projektu domovní ČOV nejde ani zakopat

Bez projektu čistírnu nepovolíte, protože úřad nepovoluje krabici v zemi, ale to, co z ní poteče a kam.

Domovní čistírna odpadních vod je podle vodního zákona vodní dílo. Vypouštění přečištěné vody do vod podzemních nebo povrchových vyžaduje povolení k vypouštění. Obojí se řeší v jednom vodoprávním řízení a to řízení stojí na projektové dokumentaci.

Projekt, povolení, ohlášení: tři slova, která se pletou

Projekt je dokumentace, co se kde postaví a jak. Dělá ji autorizovaný projektant.

Povolení je rozhodnutí úřadu, že to tak postavit smíte. U čistírny jsou to ve skutečnosti dvě rozhodnutí, povolení stavby a povolení k vypouštění.

Ohlášení byl dřívější zjednodušený režim. U domovních ČOV už neexistuje.

Nejdřív vznikne projekt, ten se přiloží k žádosti, a teprve na jeho základě úřad povolení vydá.

Co se změnilo v letech 2024 a 2025

Za dva roky se pravidla změnila dvakrát, proto většina starších článků na internetu už neplatí. Tady je přehled:

CoDřívDnes (2026)
Režim povoleníohlášení, nebo vodoprávní řízeníjen vodoprávní řízení (ohlášení skončilo 30. 6. 2024)
Zařazení ČOV do 50 EOostatní stavbajednoduchá stavba (od 1. 8. 2025)
Správní poplatek10 000 Kč5 000 Kč, elektronicky 4 000 Kč
Kolaudace čistírnyanonení, jen oznámení dokončení



Co se nezměnilo: povolení i projektová dokumentace od autorizované osoby zůstávají. „Jednoduchá stavba“ neznamená „bez papírů“, jen mírnější dokončení.

Projekt není razítko za peníze. Úředník čte hlavně to, jak dobře bude Vaše čistírna čistit a jestli splní limity pro místo, kam voda poteče. Když to nesedí, vrací se to k doplnění a lhůty běží znovu.


Kdo smí projekt ČOV zpracovat

Projekt domovní ČOV smí zpracovat a podepsat jen autorizovaný inženýr nebo technik v oboru vodohospodářské stavby. Autorizaci uděluje ČKAIT a v dokumentaci to poznáte podle kulatého razítka.

Bez razítka úřad projekt nepřijme, i kdyby byl nakreslený sebelíp.

Prodejce, projektant, hydrogeolog: kdo dělá co

„Prodejce mi říkal, že projekt dodá s čistírnou.“ To je běžné a v pořádku, jen si ověřte, kdo ho podepíše. Prodejce nebo realizační firma projekt zprostředkuje, razítko dává vždy autorizovaná osoba.

Vyplatí se ověřit i obor. Autorizace na pozemní stavby Vám tady nepomůže, musí být vodohospodářská.

Druhá odbornost je hydrogeolog, samostatná odborně způsobilá osoba, kterou projektant ani dodavatel čistírny nenahradí. Potřebujete ho, když má voda jít do vsaku. A to je v praxi většina domů.

U nás projekt zpracováváme a autorizujeme jako součást přípravy realizace. Děláme ho i samostatně, když si čistírnu chcete koupit jinde.

Proč projektant domu čistírnu nevyřeší

Projektant domu řeší dům. Čistírnu většinou zakreslí, ale nátok, vsak a studny řeší okrajově, protože to není jeho hlavní práce.

Co projekt domovní ČOV obsahuje

Projekt domovní čistírny odpadních vod má čtyři části: textové zprávy, situační výkresy, výkresy čistírny a potrubí a dokladovou část. Úřad z ní musí vidět, co se staví, kde přesně, jak to bude čistit a kam voda odteče.

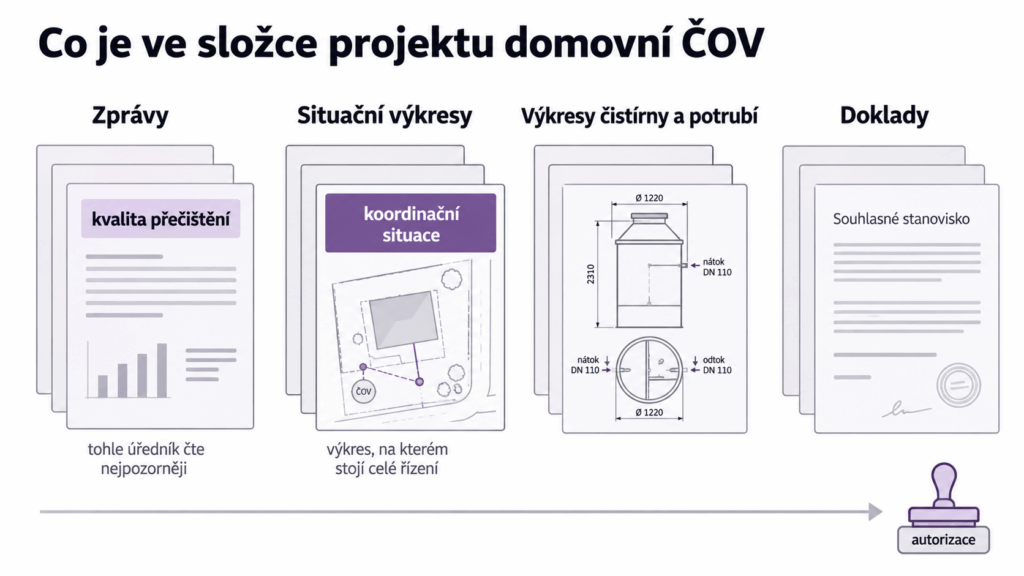

Schéma obsahu projektu domovní ČOV: zprávy, situační výkresy, výkresy čistírny a potrubí a dokladová část

Zprávy a situační výkresy

Zprávy popisují stavbu, napojení na dům, vliv na okolí a hlavně kvalitu přečištění pro místo, kam voda půjde. Na téhle pasáži se řízení nejčastěji zasekne, protože se musí trefit do limitů konkrétního úřadu.

Situační výkresy ukazují pozemek v širších vztazích, v katastru a hlavně v koordinační situaci.

Koordinační situace je výkres, na kterém stojí celé řízení: poloha čistírny, trasa potrubí, odtok, cizí sítě, studny v okolí a odstupy. Podle ní se vyjadřují správci sítí, obec i správce toku. Když se v ní něco změní, mění se všechno ostatní.

Proto ji dostáváte ke kontrole jako první.

Výkresy čistírny a doklady

Výkresy čistírny a potrubí rozhodují o tom, jestli bude čistírna vůbec fungovat: spády, hloubka nátoku, řez konkrétní čistírny a vsakovací objekt nebo výusť do toku.

Výška nátoku musí sedět s technickým listem čistírny i s hloubkou Vašeho potrubí. Když nesedí, vyjde z toho nástavec nebo o metr hlubší jáma. A to se pozná až při výkopu.

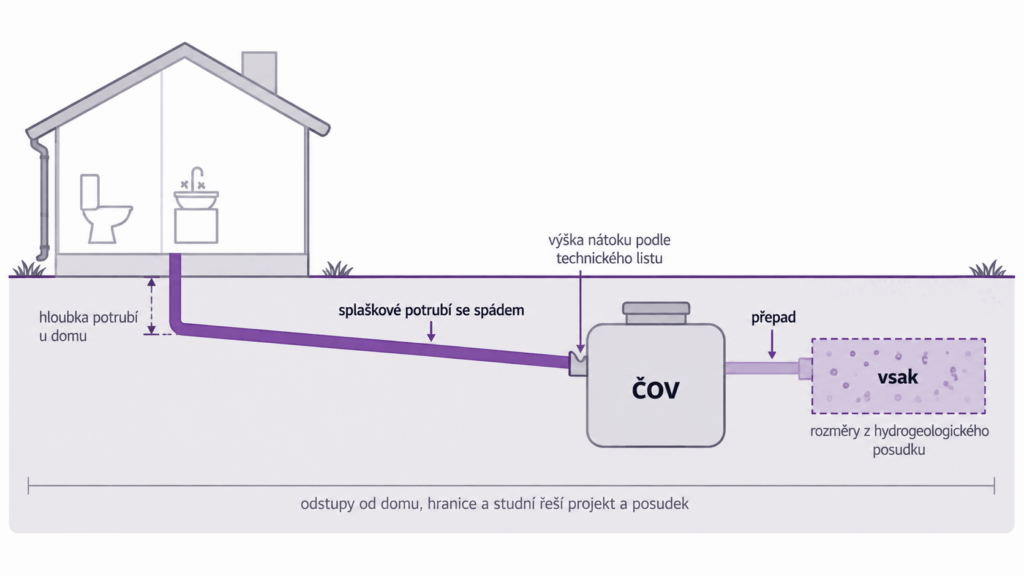

Řez pozemkem: splaškové potrubí z domu se spádem, čistírna s výškou nátoku podle technického listu, přepad a vsak s rozměry z hydrogeologického posudku



Dokladová část jsou stanoviska úřadů a správců sítí, hydrogeologický posudek u vsaku, certifikace čistírny a provozní řád. Bez ní je projekt jen hezká složka, a nesouhlas kteréhokoli dotčeného orgánu řízení zastaví.

Co k projektu potřebujeme od Vás

Od Vás potřebujeme hlavně informace o pozemku, o domě a o tom, kam má voda odtékat. Nic z toho nemusíte umět nakreslit, stačí to vědět nebo vyfotit.

Typicky si voláme kvůli těmhle věcem:

  • Adresa a parcelní číslo pozemku a kdo ho vlastní (u více spoluvlastníků i jejich souhlas).
  • Kde by čistírna měla stát a kudy dnes vede kanalizace z domu, případně kde je stávající septik nebo žumpa.
  • Trvalé bydlení, nebo rekreace a kolik lidí bude dům běžně užívat.
  • Kam má voda téct: vsak na pozemku, potok, nebo kanalizace, která nekončí v obecní čistírně.
  • Studny. Vaše i sousedů, včetně těch, o kterých se moc nemluví.
  • Typ čistírny, pokud ho máte vybraný. Pokud ne, poradíme podle hloubky potrubí a počtu lidí, viz přehled modelů, které reálně instalujeme.
  • Kudy se na pozemek dostane technika a kde bude místo na výkopek.
  • Plnou moc pro jednání s úřady, abychom mohli podávat žádosti a přebírat stanoviska Vaším jménem.

Odstupy od studní jsou nejčastěji napadaná věc v celém řízení. Proto se ptáme na studny v okolí, ne jen na Vaši.

Kolik lidí do projektu napsat

Čistírna se dimenzuje v ekvivalentních obyvatelích (EO) podle toho, kolik lidí v domě opravdu bydlí, ne podle oslav dvakrát do roka. U běžné rodiny je to typicky 5 EO.

Předimenzované EO znamená větší vsak, větší výkop a nereálná čísla ve stanoviscích. Šetří to peníze na dvou místech najednou.


Hydrogeologický posudek: kdy ano, kdy ne a co když vyjde špatně

Hydrogeologický posudek potřebujete vždy, když má přečištěná voda odtékat do vsaku na Vašem pozemku. Když jde do potoka, do kanalizace nebo do bezodtokové jímky, posudek se nedělá.

Vodní zákon bere vypouštění do vod podzemních jako výjimku s povinným vyjádřením hydrogeologa. V praxi ta výjimka platí pro většinu domů, protože potok u domu obvykle není.

Jak posudek probíhá

Pro Vás to znamená jednu návštěvu. Hydrogeolog udělá na pozemku sondu a Vy mu jen zpřístupníte zahradu.

Objednání, podklady i zapracování posudku do projektu jsou naše práce, protože z posudku vychází velikost a umístění vsaku. Hotový bývá řádově za dva až tři týdny a teprve po něm se dokončuje zbytek projektu. Víc na stránce hydrogeologického posudku.

Co když posudek vyjde špatně

Stává se to a není to konec. Možnosti jsou jiné místo vsaku, jiný typ vsakovacího objektu, odvod do vodoteče, nebo akumulace přečištěné vody na zálivku.

Návrh úřadu předkládá projektant. Tady se pozná, jestli čistírny dělá běžně, nebo jednou za rok.

U potoka naopak počítejte s tím, že úřad zpravidla chce srážení fosforu. To jednoduchá čistírna bez řídicí jednotky neumí.


Kolik stojí projekt ČOV v roce 2026

13 000 Kčprojekt domovní ČOV u nás, bez DPH (15 730 Kč vč. DPH), kompletní autorizovaná dokumentace připravená k podání

Zbytek první fáze se skládá z položek, které lidé rádi zapomínají. Tady je máte pohromadě:

PoložkaCo to jeCena u násNa trhu
Projektová dokumentace ČOVvýkresy a zprávy od autorizovaného projektanta, včetně úprav v průběhu řízení13 000 Kč bez DPH (15 730 Kč vč. DPH)10–17 tis. Kč
Vyřízení povolení (inženýring)stanoviska, žádosti a jednání s úřady až po pravomocné povolení13 000 Kč bez DPH (15 730 Kč vč. DPH)liší se firmu od firmy
Hydrogeologický posudeksonda na pozemku a posudek, jen u vsakucca 15 000 Kč5–20 tis. Kč
Správní poplatekpoplatek úřadu, platí ho vždy stavebník5 000 Kč, elektronicky 4 000 Kčstejný všude

Co v ceně je a co ne

Projekt je samostatná položka, ne něco, co dostanete zdarma k čistírně. Je za ním reálná práce projektanta a často i hydrogeologa.

Když Vám někdo slíbí čistírnu „na klíč i s papíry“ za podezřele nízkou cenu, zeptejte se, jestli je v ní projekt, povolení a hydrogeologický posudek opravdu započítaný.

Hydrogeologický posudek je nejhůř odhadnutelná položka. Na běžném pozemku je to rutina, ve složitých podmínkách (jíl, vysoká hladina podzemní vody, studny v okolí) může vyjít podstatně dráž. Proto ho uvádíme jako „cca“.

Sleva na správním poplatku při elektronickém podání není trik, je to ze zákona. Výzvu k platbě dostanete do datové schránky po zahájení řízení a platí ji vždy stavebník, ne projektant.

Proč jsme dražší než tržní součet

Na trhu se součet za projekt, posudek, poplatek a vyřízení pohybuje zhruba mezi 23 a 35 tisíci. U nás vychází výš, protože v ceně je autorizace, koordinace hydrogeologa a kompletní jednání s úřady až do právní moci.

Co v ceně projektu není: samotná čistírna, výkop, montáž ani vsakovací objekt. To je realizace, která se u rodinného domu se vsakem pohybuje mezi 200 a 280 tisíci korunami na klíč, typicky kolem 240 až 260.

Novostavba, výměna septiku, chata: kdy projekt řešit

Projekt řešte, jakmile víte, kde bude stát dům a kudy z něj poteče kanalizace, ne až je hotová fasáda.

Novostavba

Nejlepší chvíle je před dokončením projektu domu. Čistírna se pere o místo s nádrží na dešťovku, tepelným čerpadlem, přípojkami a odstupy.

Když se ČOV zakreslí až nakonec, často skončí tam, kam nedojede bagr nebo kde je moc blízko studny.

Výměna septiku nebo žumpy za ČOV

I tady je potřeba nový projekt a celé řízení. Čistírna je nová stavba s novým vypouštěním a úřad ji posuzuje od začátku.

Kanalizace z domu už existuje, zato její hloubka často nesedí s tím, co by se do staré jámy hodilo. Jestli se Vám vůbec vyplatí septik měnit, rozebíráme v článku o septicích.

Chata

Projekt je stejný, ale stanovisek bývá víc: správa CHKO, orgán státní správy lesů u chat blízko lesa, správce toku. V některých lokalitách vodoprávní úřad čistírnu do vsaku prostě nepovolí, proto se tam ptáme dřív, než začneme kreslit.


Na čem projekty nejčastěji shoří

Projekty domovních čistíren nejčastěji shoří na studnách, sítích a na výšce nátoku. Skoro každá položka má společné to, že se projeví až v řízení nebo až při výkopu, kdy už stojí měsíce a peníze.

Co se dozvíte až u výkopu

Sousedova studna za plotem, která není v žádné mapě, ale soused ji zmíní v námitkách.

Vyjádření o existenci sítí, které končí u plotu, protože přípojku do domu v něm nikdo nezakreslil. Bagr ji najde v nejhorší chvíli.

Čistírna vybraná podle ceny, jejíž nátok nesedí s hloubkou potrubí. Osadí se níž, jáma je hlubší a přijede větší bagr.

Koleno na splaškovém potrubí nakreslené tak, jak se to dělá u dešťovky, které se pak roky ucpává.

Co se dozvíte až od úřadu

Počet obyvatel podle maxima místo podle běžného provozu. Odstup od hranice pozemku, který na malé parcele nevyjde, když se čistírna kreslí až po všem ostatním. Správce toku, kterého se nikdo předem nezeptal, jestli napojení vůbec připustí.

Ani jedna z těch věcí není záludná. Jsou to detaily, které člověk zná, když dělá projekty čistíren každý týden, a nezná, když dělá jeden za život.

Když se projekt vrátí k doplnění, úřadu se rozběhne nová lhůta 30 dnů. Každá z chyb výš tedy nestojí jen peníze, ale hlavně měsíce.

Co s hotovým projektem: jak dlouho trvá a kdo co dělá

S hotovým projektem začíná řízení, ve kterém se sbírají stanoviska, podává se žádost o povolení stavby i vypouštění a čeká se na právní moc. Teprve potom se kope.

Kde se čeká

Podle situace jde o několik různých stanovisek (odbor životního prostředí, správci sítí, obec, správce toku, u chat i CHKO nebo lesy). Každé má vlastní lhůtu, vlastního úředníka a vlastní představu o tom, co má být v podkladech.

Když jedno chybí nebo přijde s výhradou, projekt se upravuje a kolo se opakuje.

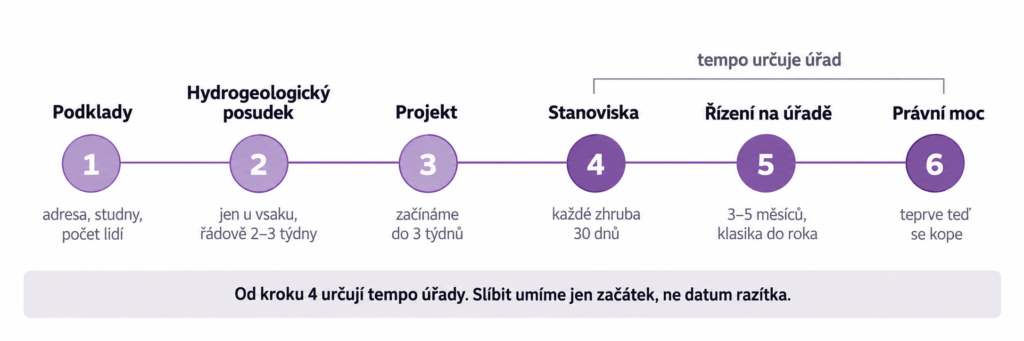

Časová osa od podkladů k právní moci povolení domovní ČOV: podklady, hydrogeologický posudek, projekt, stanoviska, řízení na úřadě, právní moc

Většina zdržení nevzniká tím, že by úřady nechtěly, ale tím, že něco chybí. Kompletní projekt se všemi stanovisky jde přes úřad výrazně rychleji než podání, ke kterému se přílohy dosílají po částech.

Kdo Vám slibuje razítko do měsíce, buď nezná úřady, nebo Vám neříká všechno.

Kdo co dělá, když projekt a povolení zadáte nám

KrokDěláme myDěláte Vy
Podklady a umístěnínávrh koordinační situace, dotaz na sítěfotky, adresa, studny, počet lidí, plná moc
Hydrogeologieobjednání posudku, předání hydrogeologovizpřístupnění pozemku v den sondy
Projektvýkresy, zprávy, autorizacekontrola a schválení umístění
Stanoviska a žádostvyžádání, podání, hlídání lhůt, doplněnínic, dostáváte průběžné zprávy
Správní poplatekupozorníme, kdy přijde výzvaplatíte do datové schránky
Po právní mocirealizace, zaškolení, předání složkyarchivace rozhodnutí a protokolů

Celou první fázi od podkladů po právní moc máme popsanou na stránce projektu a povolení čistírny.

Časté otázky

Stačí domovní ČOV jen ohlásit, nebo potřebuji projekt?

Ohlášení domovní ČOV skončilo 30. 6. 2024. Od té doby se každá domovní čistírna odpadních vod povoluje ve vodoprávním řízení a to bez projektu od autorizovaného projektanta nezačne. Sousedova čistírna „jen na ohlášku“ běží dál, ale nově se tenhle režim pořídit nedá.

Jaký je rozdíl mezi projektem a povolením ČOV?

Projekt je dokumentace (výkresy, výpočty, zprávy), kterou zpracuje autorizovaný projektant. Povolení je rozhodnutí úřadu, že podle toho projektu smíte stavět a vypouštět vodu. Nejdřív vznikne projekt, pak se na jeho základě vydá povolení.

Potřebuji projekt i při výměně septiku za ČOV?

Ano, potřebujete nový projekt i celé řízení. Čistírna je nová stavba s novým vypouštěním a úřad ji posuzuje od začátku, bez ohledu na to, co bylo povolené septiku. Výhoda je, že kanalizace z domu existuje a projektant přesně ví, jak hluboko vede.

Kolik stojí projekt na ČOV?

U nás 13 000 Kč bez DPH, tedy 15 730 Kč vč. DPH za kompletní autorizovanou dokumentaci. Na trhu se cena projektu domovní ČOV pohybuje mezi 10 a 17 tisíci. K tomu si připočtěte hydrogeologický posudek u vsaku (cca 15 000 Kč), správní poplatek 5 000 Kč (elektronicky 4 000 Kč) a případně vyřízení povolení.

Musí projekt dělat autorizovaný inženýr?

Ano. Projekt domovní ČOV podepisuje autorizovaný inženýr nebo technik v oboru vodohospodářské stavby. Bez razítka ho úřad nepřijme. Realizační firma nebo prodejce projekt může zajistit, ale podpis dává vždy autorizovaná osoba.

Potřebuji hydrogeologický posudek, když voda půjde do potoka?

Ne. Posudek se dělá jen při vypouštění do vsaku, tedy do vod podzemních. U vodoteče nebo kanalizace se nedělá, zato tam počítejte se stanoviskem správce toku a obvykle s požadavkem na srážení fosforu.

Co když posudek řekne, že vsak nejde?

Hledá se jiné řešení: jiné místo na pozemku, jiný typ vsakovacího objektu, odvod do vodoteče nebo akumulace přečištěné vody na zálivku. Rozhoduje vodoprávní úřad, návrh připraví projektant. Bezodtoková jímka posudek nepotřebuje, ale znamená vyvážení.

Jak dlouho trvá zpracování projektu?

Projekt začínáme zpracovávat do 3 týdnů od dodání podkladů, většinou dřív. U vsaku se čeká na hydrogeologický posudek, který bývá hotový řádově za dva až tři týdny. Délku samotného řízení pak určují úřady, rychlejší případy 3 až 5 měsíců, klasika do roka.

Co když má pozemek víc vlastníků?

Pak je součástí projektu situace pro podpisy spoluvlastníků a jejich souhlas potřebujete k podání žádosti. Situaci připravíme, od Vás potřebujeme jen podpisy.

Kolik stojí instalace ČOV na klíč?

U rodinného domu se vsakem se cena pohybuje mezi 200 a 280 tisíci korunami vč. DPH, typicky kolem 240 až 260. Projekt, posudek ani správní poplatek v tom nejsou, počítejte s nimi zvlášť. Přesnou cenu Vám řekneme po zaměření na místě, protože ji dělá hloubka potrubí a to, co je pod trávníkem.
