„Soused si čistírnu jen ohlásil a za měsíc kopal. Proč já musím na úřad?“ Tuhle větu slýcháme v telefonu skoro každý týden. Odpověď je jednoduchá a trochu nepříjemná: od 1. července 2024 se domovní ČOV povoluje výhradně vodoprávním povolením. Ohláška už neexistuje. Soused nic neporušil, jen stihl starší pravidla.

Povolení ČOV je dnes otázka číslo jedna, na kterou se nás lidé ptají. Ne proto, že by bylo složité pochopit, ale proto, že většina toho, co si o něm přečtete, popisuje stav před rokem 2024. V tomhle článku Vám vysvětlíme, jak získat povolení na domácí čistírnu v roce 2026: proč existují tři různé „světy“ povolování a v kterém jste Vy, co po Vás úřad opravdu chce (a co ho naopak nezajímá), jak řízení probíhá krok za krokem, kolik stojí, jak dlouho poctivě trvá a co Vás čeká, až povolení máte v ruce.

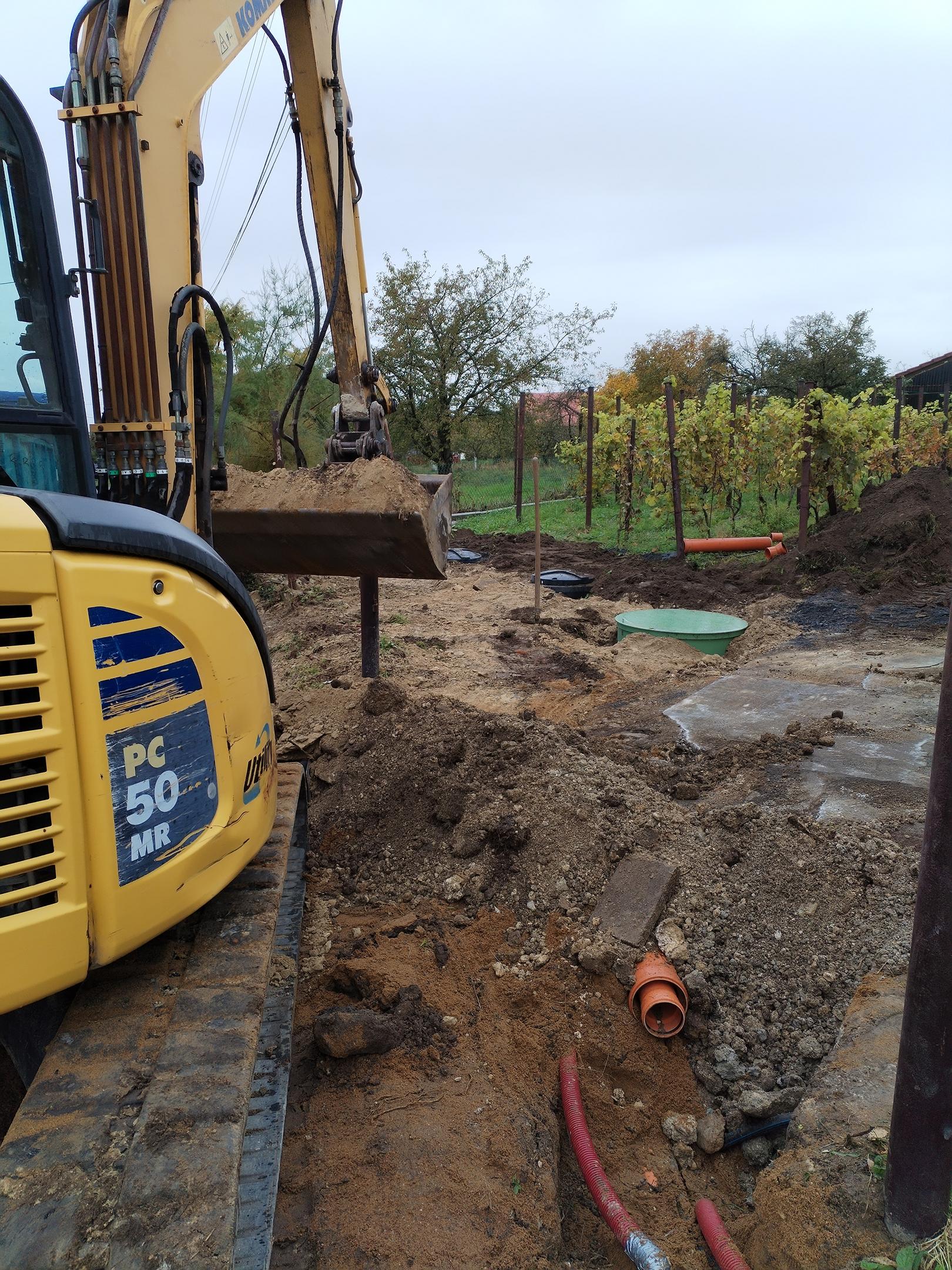

Zemní práce při instalaci domovní ČOV na klíč, bagr, usazená čistírna a kanalizační potrubí na zahradě.

Tři světy povolování: ohláška, staré ohlášené čistírny a dnešní povolení

Dnes vede k domovní čistírně jediná cesta, vodoprávní povolení. Na zahradách v Česku ale vedle sebe běží tři různé režimy, a právě to plete lidem hlavu.

Svět první: ohláška, která skončila. V roce 2010 přibyl do vodního zákona § 15a, takzvané ohlášení domovní ČOV. Stačilo mít certifikovaný výrobek a ohlásit ho úřadu. Žádné vzorky, jen revize odborně způsobilou osobou jednou za dva roky. Tenhle paragraf zrušil zákon č. 284/2021 Sb. a fakticky šlo ohlásit do 30. června 2024. Od 1. července 2024 se domovní čistírna povoluje jen vodoprávním řízením.

Svět druhý: staré ohlášené čistírny běží dál. Kdo ohlášku stihl, jede v původním režimu i nadále. Revize jednou za dva roky, žádné odběry vzorků, žádný časový limit. Tohle je ten „bezstarostný soused“. Důležité je, že tento režim už dnes nejde nově pořídit. Je to jako s levným tarifem, který operátor zrušil: kdo ho má, má ho, ale nový si ho nikdo neobjedná.

Svět třetí: dnešní vodoprávní povolení. Domovní ČOV je podle zákona o vodách vodní dílo, takže ji povoluje vodoprávní úřad na odboru životního prostředí. Jedno vodoprávní řízení řeší stavbu čistírny i vypouštění přečištěné vody. Povolení k vypouštění platí nejvýše 10 let, úřad Vám v něm určí, jak často odebírat vzorky, a u nových povolení chce šachtu, ze které se vzorky berou.

Ohláška (do 30. 6. 2024)Staré ohlášené ČOVDnes (od 1. 7. 2024)
Jak se to vyřídiloohlášení certifikované ČOVohlášeno před 7/2024vodoprávní povolení
Co úřad kontrolujejen certifikát výrobkurevize 1× za 2 rokyprojekt, vypouštění, vzorky
Vzorky vodyneneano, četnost určí úřad
Platnostbez limitubez limitumax. 10 let, pak prodloužení
Dá se dnes poříditneneano, jediná cesta

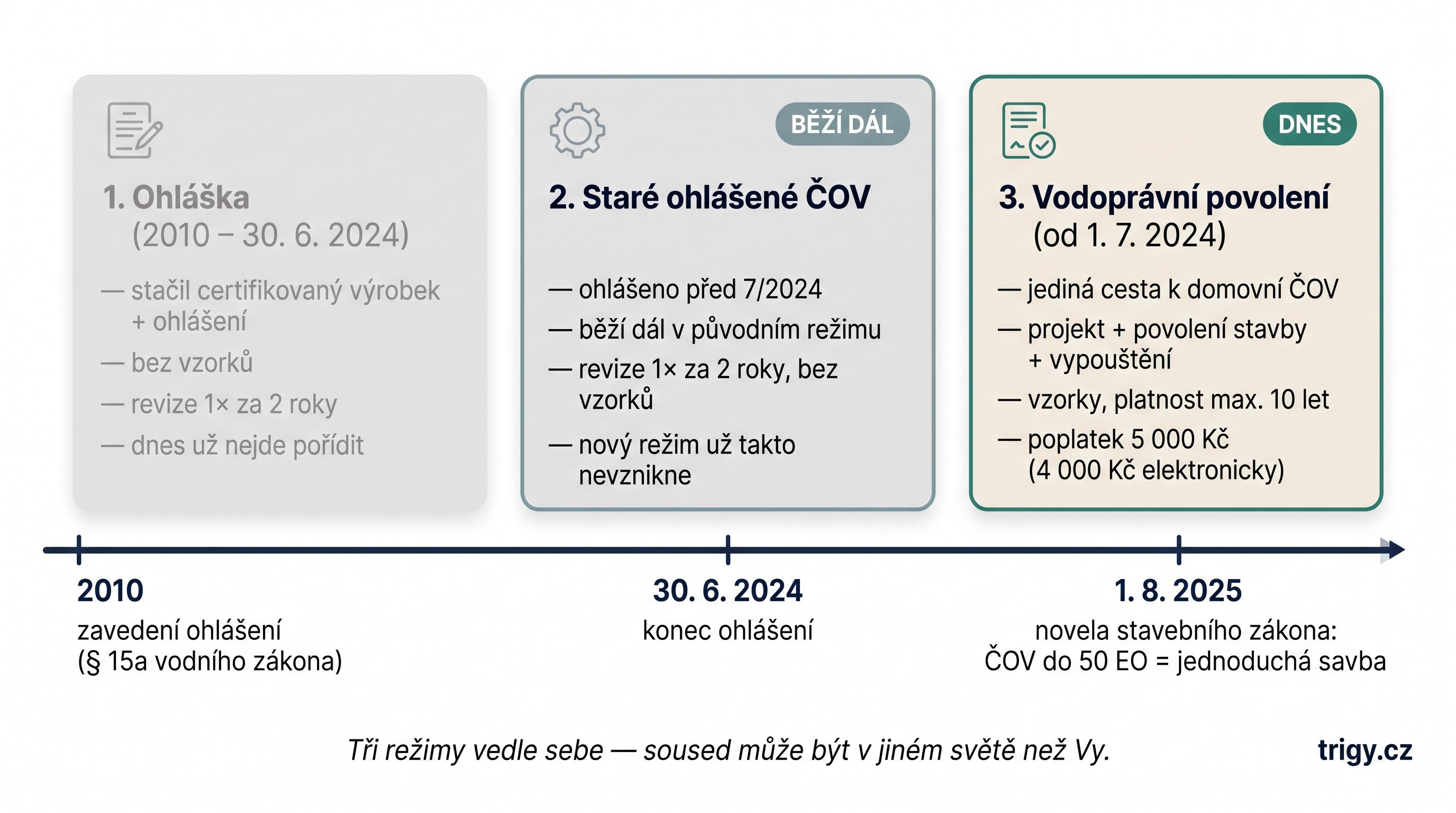

Časová osa tří režimů povolování domovní ČOV: ohláška 2010 až 30. 6. 2024, staré ohlášené čistírny běžící dál, vodoprávní povolení od 1. 7. 2024 a novela stavebního zákona od 1. 8. 2025.

Novela stavebního zákona v roce 2025

K tomu jedna změna z 1. srpna 2025, která jde správným směrem. Novela stavebního zákona přesunula domovní čistírny do 50 EO mezi jednoduché stavby. V praxi to znamená správní poplatek 5 000 Kč místo 10 000, formální lhůtu úřadu 30 dnů místo 60 a konec kolaudace, stačí oznámit dokončení. Povolení ale zůstává, stejně jako projekt od autorizované osoby. Detaily najdete níže v částech o ceně a lhůtách.

A ještě jedna věc: pokud jste na jiném webu četli návod, jak čistírnu ohlásit, je zastaralý. Bohužel takových stránek je pořád většina.

Proč soused nic řešit nemusel a Vy ano

U souseda nemusí být nic špatně. A u Vás také ne. Jen pro každého z Vás platí jiná pravidla podle toho, kdy čistírnu pořídil.

Když nám někdo volá, že „soused přece nic řešit nemusel“, skoro vždycky jde o jeden ze tří případů.

Soused stihl ohlášku. Čistírnu ohlásil před červencem 2024 a dodnes ji provozuje v režimu revizí. Pro něj se nic nemění. Pro Vás už tahle cesta neexistuje.

Soused má povolení z dob, kdy úřady na vzorky tolik nekoukaly. Před lety bývaly vodoprávní úřady k výsledkům odběrů benevolentnější, a tak občas prošel i samotný septik. Dnes ne. Sousedovo povolení dál platí, ale nové by v téhle podobě nedostal.

Soused má „povolení na neurčito“. Časově neomezená povolení se vydávala podle starého vodního zákona z roku 1973 a všechna zanikla k 1. lednu 2008. Pokud soused tvrdí, že má povolení navždy, buď ho má z doby, kdy to šlo, a od roku 2008 už formálně neplatí, nebo si ho plete s ohláškou. Dnes se povolení k vypouštění vydává nejvýše na 10 let.

Nechceme nikoho poučovat. Většina lidí, kteří provozují čistírnu bez papírů, to nedělá ze zlé vůle, jen se řídili tím, co jim řekl někdo, kdo to dělal před pěti lety. Ale poctivě řečeno: čistírna bez povolení je stavba bez povolení. Hrozí za ni pokuta v řádu statisíců, úřad může nařídit zastavení provozu a v krajním případě i odstranění. Řízení se obvykle rozjede po podnětu, typicky od souseda, nebo když na pozemku řešíte jiné povolení a úřad si čistírny všimne. Není to strašení, je to důvod, proč to udělat pořádně hned na začátku.

Co úřad chce vědět: CO a KAM, ne JAK

Úřad neřeší, jak Vaše čistírna čistí. Řeší, co stavíte a kam poteče voda.

Tohle je nejdůležitější věta z celého článku, protože Vám ušetří spoustu zbytečného studia technologií. Vodoprávní úřad nezkoumá, jestli máte membránu, dmychadlo nebo řídicí jednotku. Zajímají ho dvě otázky.

CO stavíte

Typ čistírny (certifikovaný výrobek), počet osob, na které je dimenzovaná, a projektovou dokumentaci od autorizované osoby v oboru vodohospodářských staveb. U počtu osob platí selský rozum: počítá se běžné obsazení domu, ne kolik lidí se sejde na oslavě.

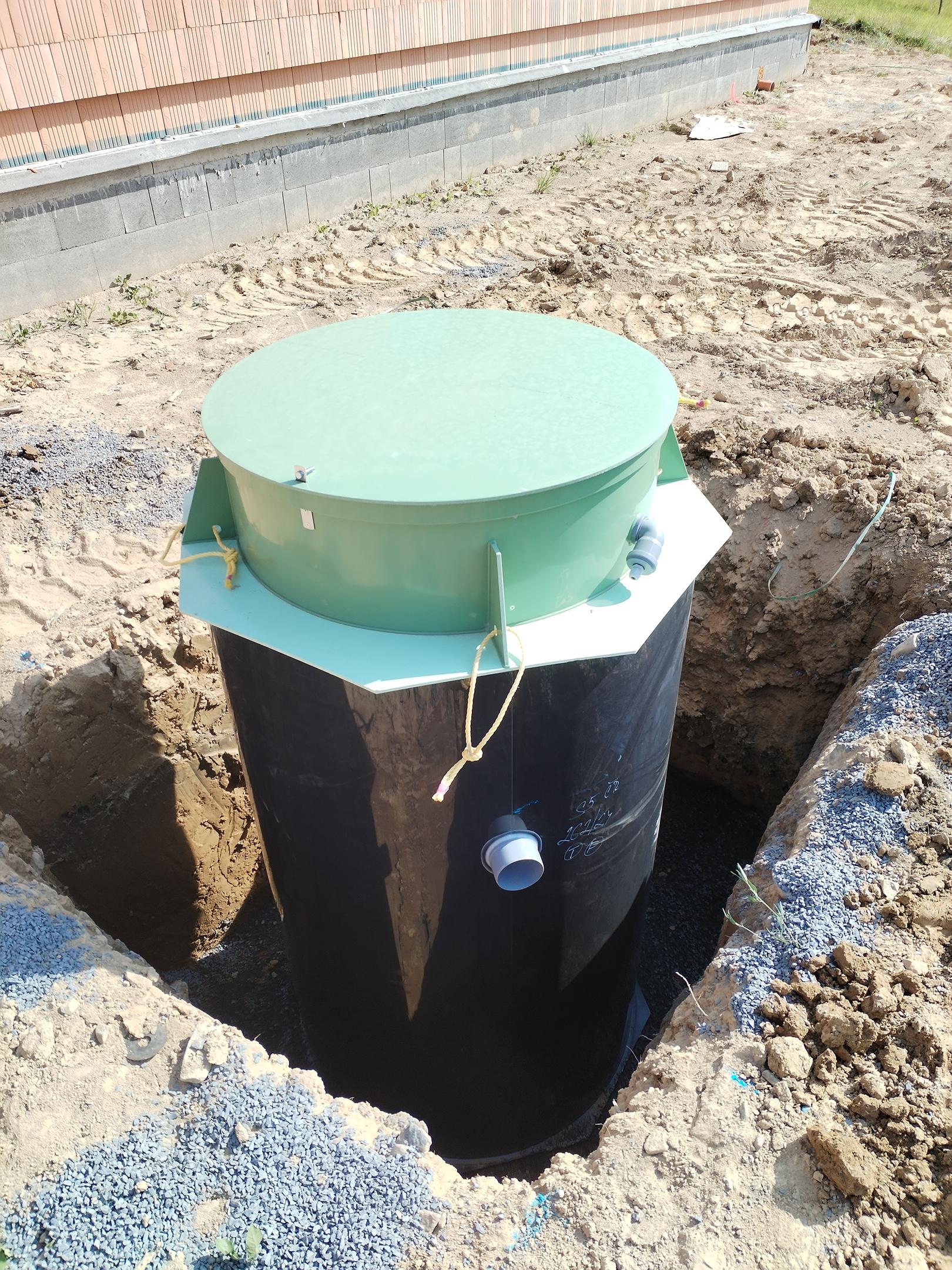

Čistička odpadních vod usazená v jámě se štěrkovým základem, připravená na napojení a obsyp.

KAM voda poteče: do vod podzemních, nebo povrchových

Způsob likvidace odpadních vod rozhoduje o tom, jak bude řízení náročné. Máte tři možnosti.

Vsak na vlastním pozemku (podzemní vody). Papírově je to výjimka: vodní zákon říká, že vypouštění odpadních vod do vod podzemních se povoluje jen výjimečně a vždy s vyjádřením hydrogeologa. V praxi je to ale nejčastější řešení, protože potok u domu většinou není, nebo Vám napojení nikdo nedovolí, a přečerpávat vodu přes cizí pozemky se nevyplatí. Vsak s sebou nese hydrogeologický posudek a odběry vzorků minimálně dvakrát ročně.

A jedna věc, kterou Vám na úřadě neřeknou: vsak je to nejcennější, co na pozemku máte. Když se zanese, protože do něj léta tekla špatně přečištěná voda, neopravíte ho. Kope se nový, jinde, pokud ještě máte kde. Proto u vsaku rozhoduje kvalita odtoku víc než cena čistírny a proto manuální a levné čistírny do vsaku nedoporučujeme. Není to marketing, je to ochrana Vašeho pozemku.

Vodoteč (povrchové vody). Potok nebo řeka, tedy vypouštění do povrchových vod. Potřebujete stanovisko správce vodního toku a správce povodí a úřad zpravidla vyžaduje srážení fosforu. Jednoduchá čistírna bez řídicí jednotky to nezvládne, srážení bez řízení dávkování nefunguje. Odběry vzorků u nových povolení bývají v praxi také dvakrát ročně, ale četnost si určí úřad.

Kanalizace. Pokud jde o obecní kanalizaci, vyjadřuje se její správce. Tady platí „záleží na obci“ a je dobré si to zjistit ještě před projektem.

VsakVodotečKanalizace
Kdo se vyjadřuje navíchydrogeolog (posudek)správce toku, Povodísprávce kanalizace
Co úřad typicky chceposudek, kvalitní odtoksrážení fosforusouhlas správce
Vzorkymin. 2× ročně (předpis)dle úřadu, v praxi 2× ročnědle úřadu
Jak časté u našich realizacívětšinamenšinavýjimečně

Vodoprávní řízení krok za krokem: co Vás čeká a co děláme za Vás

Od prvních podkladů po pravomocné povolení je to zhruba deset kroků. Sedm z nich řeší projektant a my, na Vás zůstávají podklady, plná moc, správní poplatek a trpělivost.

Nejde o to, že by kroky byly tajné. Jde o to, že každý z nich má svou lhůtu, svůj úřad a své místo, kde to zadrhne. Kdo to dělá poprvé, obvykle zjistí, že půl roku obíhá něco, co má u zkušeného projektanta jasný postup.

#KrokCo se dějeKdo to řeší
1Podklady a plná mocParcela, počet osob, studny Vaše i sousedů, představa, kam s vodou. Plnou mocí nás pověříte jednat s úřady.Vy (řekneme Vám, co přesně)
2Sítě a umístěníExistence sítí, návrh umístění čistírny a odtoku s odstupy od hranic a od domu.my
3Hydrogeologický posudekJen u vsaku. Hydrogeolog udělá sondu, Vy zpřístupníte zahradu. Posudek za 2 až 3 týdny.hydrogeolog, Vy otevřete branku
4Projekt a autorizaceProjektová dokumentace s razítkem autorizované osoby.my
5Jednotné environmentální stanovisko a žádost o nakládání s vodamiSouhrnné vyjádření odboru životního prostředí včetně vodoprávního úřadu.my
6Stanoviska podle situaceSprávci sítí, obec, správce toku a Povodí, lesy, CHKO, železnice. Každý má 30 dnů. Nesouhlas kohokoli znamená hledat jiné řešení.my
7Žádost o povolení stavbyElektronicky na stavební úřad, ČOV do 50 EO je jednoduchá stavba.my
8Řízení a poplatekVýzva k úhradě poplatku přijde do Vaší datové schránky. Sousedé mají 15 dnů na námitky, reálně to bývá 25 až 30 dnů.Vy platíte, my hlídáme
9Povolení a právní mocPo vydání běží odvolací lhůta, právní moc zhruba za 10 až 15 dnů. Teprve pak se kope.my hlídáme
10Oznámení dokončeníMísto kolaudace. Doklady o těsnosti, shodě, provozní řád, zaškolení. Někde menší kontrola na místě.my připravíme doklady



Námitky sousedů přijdou zhruba u jednoho z dvaceti projektů a úřad je posuzuje věcně. Neznamená to automaticky konec, znamená to další kolo.

Kde si to lidé sami pokazí

Většina lidí, kteří nám volají s rozdělaným povolením, uvízla na jedné ze čtyř věcí. Studny. Odstupy od studní, Vašich i sousedových, jsou nejčastěji napadaná věc v projektu a rozhoduje o nich hydrogeolog podle podloží, proto se na ně ptáme jako první. Správce toku. Napojení do potoka vypadá na mapě jednoduše, dokud správce neřekne ne, a pak se celý projekt překresluje na vsak. Doplnění. Když úřad vyzve k doplnění, běží nová třicetidenní lhůta, a při druhém doplnění další. Fronta. Projekt, který přijde na úřad kompletní se všemi stanovisky, jde přes něj rychleji než ten, kde úředník dohledává, co chybí.

Nic z toho není raketová věda. Je to jen práce, kterou děláme každý týden, a Vy byste ji dělali jednou za život.

Kolik stojí povolení ČOV v roce 2026

Správní poplatek je 5 000 Kč, při elektronickém podání 4 000 Kč. K tomu připočítejte projekt, u vsaku hydrogeologický posudek a případně vyřízení celého řízení.

Správní poplatek se od 1. srpna 2025 snížil z 10 000 Kč na 5 000 Kč. Rozhoduje datum výzvy k zaplacení, ne datum podání. Když se žádost podá elektronicky přes Portál stavebníka, platí sleva 20 %, nejvýše 1 000 Kč, takže zaplatíte 4 000 Kč. My podáváme elektronicky, proto naši klienti platí tu nižší částku. Poplatek hradí investor po výzvě úřadu.

PoložkaKolikPoznámka
Správní poplatek5 000 Kč, elektronicky 4 000 Kčplatíte Vy po výzvě úřadu
Projektová dokumentace ČOV13 000 Kč bez DPH (15 730 Kč vč. DPH)naše cena, na trhu 10 až 17 tisíc
Vyřízení povolení (inženýring)13 000 Kč bez DPH (15 730 Kč vč. DPH)stanoviska, podání, komunikace s úřady, plná moc
Hydrogeologický posudekcca 15 000 Kčjen u vsaku, dělá nezávislý hydrogeolog, na trhu 5 až 20 tisíc



Poctivě k tomu: hydrogeologický posudek zpracovává odborně způsobilý hydrogeolog, ne projektant ani dodavatel čistírny, proto je jeho cena samostatná a u složitého podloží může být vyšší. A pokud se voda pouští do vodoteče nebo kanalizace, posudek nepotřebujete vůbec.

Cena samotné čistírny a realizace na klíč je jiná kapitola, najdete ji v článku → Cena ČOV 2026.

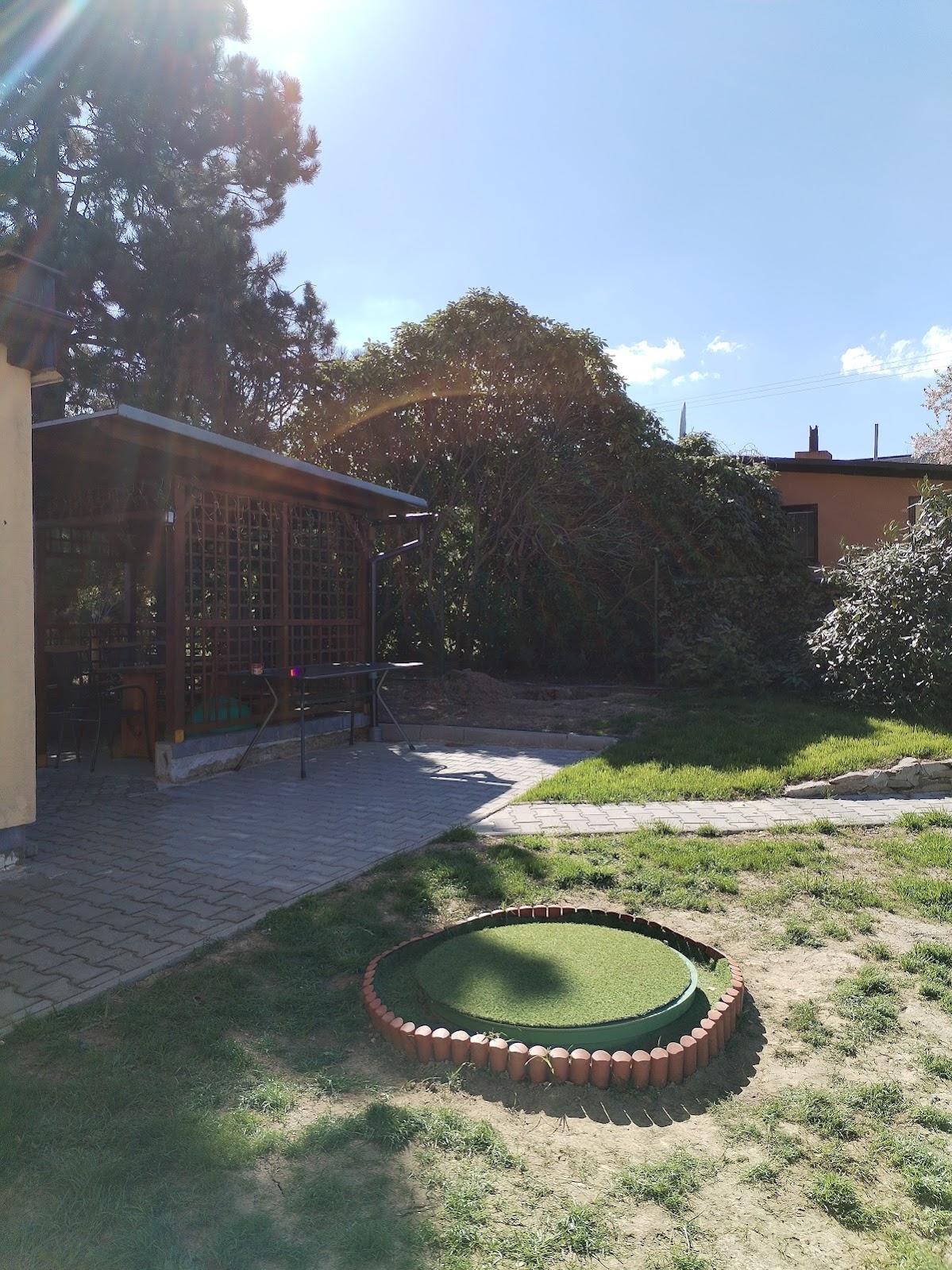

Instalovaná ČOV v zahradě obložená umělým trávníkem.

Jak dlouho trvá povolení ČOV

Začneme zpracovávat do 3 týdnů, většinou dřív. Pak je tempo na úřadech: rychlejší případy 3 až 5 měsíců, klasika do roka.

Lidé se často diví, proč povolení trvá měsíce, když úřad má ze zákona 30 dnů. Ta třicetidenní lhůta (od srpna 2025, dřív to bylo 60) platí pro jeden úkon. Jenže úkonů je v řízení víc a lhůty se sčítají.

FázeOrientačně
Projekt od podkladůdo 3 týdnů
Hydrogeologický posudek (jen vsak)2 až 3 týdny
Stanoviska dotčených orgánů20 až 30 dnů každé, běží i souběžně
Doplnění na výzvu úřadunová lhůta 30 dnů
Řízení na úřaděpodle vytížení úřadu
Námitky účastníků15 dnů, reálně 25 až 30
Právní moc10 až 15 dnů



Proto Vám nikdy neřekneme konkrétní datum. Kdo Vám ho slíbí, buď zná Váš úřad lépe než my, nebo Vám říká nejlepší možný případ. Čtyři až pět měsíců od podání, které uvidíte na řadě webů, je právě ten nejlepší případ, ne průměr.

Praktická rada, která z toho plyne: zima je sezóna povolování. Kdo začne řešit povolení na podzim, má reálnou šanci kopat na jaře. Kdo začne v květnu, kope až na podzim, a to je s ohledem na počasí a termíny realizačních firem horší varianta.

Po povolení: 10 let, vzorky, šachta a papíry, které si schovejte

Povolení k vypouštění platí nejvýše 10 let. Po tu dobu odebíráte vzorky a schováváte protokoly.

Deset let. Vodní zákon říká, že povolení k vypouštění se vydává na dobu určitou, nejvýše na 10 let. Před koncem platnosti se žádá o prodloužení. Úřad si k němu může vyžádat protokoly z odběrů za celou dobu provozu, a když je nemáte, riskujete, že neprodlouží. Přesný postup prodloužení se liší úřad od úřadu.

Vzorky. Jak často odebírat, určí vodoprávní úřad přímo v povolení. U vsaku je minimum dané předpisem: dvakrát ročně, a sleduje se CHSK, BSK5, amoniakální dusík, nerozpuštěné látky a celkový dusík. U vodoteče je četnost na úřadu, u nových povolení bývá v praxi také dvakrát ročně. Odběr a rozbor dělá laboratoř, nemusíte tomu rozumět, stačí si to ohlídat v kalendáři. Po předání Vám řekneme, co přesně Vaše rozhodnutí vyžaduje.

Odběrná šachta. U nových povolení úřad vyžaduje šachtu na odtoku, ze které se vzorky berou. Počítá se s ní už v projektu.

Co si schovat. Rozhodnutí o povolení, provozní řád, protokoly z rozborů a doklady o servisu. Za deset let při prodlužování Vám to ušetří dohadování.

A ještě k „bezstarostnému sousedovi“: jeho stará ohlášená čistírna jede v režimu revizí jednou za dva roky. Až ji ale jednou bude měnit za novou, řeší se, jestli jde o výměnu v rámci původního ohlášení, nebo o novou stavbu s novým řízením. Praxe se liší úřad od úřadu, takže je lepší se zeptat dřív, než se kopne.

Septik místo čistírny? Stejné povolení, a samotný septik dnes nepovolíte

Ne, septikem se úřadu nevyhnete. Řízení je stejné jako u čistírny a samotný tříkomorový septik limity vzorků nesplní.

„A co kdybych si dal jen septik, ten se snad nepovoluje?“ Povoluje, a úplně stejně. Septik i čistírna vypouštějí přečištěnou vodu, takže potřebují vodoprávní povolení, vzorky a platí pro ně stejných deset let. Rozdíl je v tom, co projde. Samotný septik čistí zhruba na 25 %, to na limity vzorků nestačí, a proto je dnes samostatný septik prakticky nepovolitelný. Povolit jde sestava septik plus zemní nebo pískový filtr, která dohromady dosahuje přes 90 %.

Dřív úřady septik pouštěly. Dnes ne. Kdo Vám radí „dej si septik, je to jednodušší“, radí podle stavu před lety.

Neznamená to, že septik nemá své místo. Pokud chcete řešení bez elektroniky a bez ovládání, kde je jednou za čas vývoz a jinak klid, septik s filtrem to umí, jen podle dnešních pravidel. Kdy dává smysl a kdy je to omyl, rozebíráme v článku.

Jedna výjimka, která se hodí majitelům chat: bezodtoková jímka na vyvážení nepotřebuje povolení k vypouštění, protože nic nevypouští. Na chatě bez elektřiny, kde se bydlí pár týdnů v roce, je to často nejrozumnější a nejlevnější řešení. Povolení stavby jímky ale řešíte i tak.

Časté otázky k povolení domovní ČOV

Stačí domovní ČOV ohlásit?

Ne. Ohlášení domovní čistírny zrušil zákon č. 284/2021 Sb., fakticky šlo ohlásit do 30. června 2024. Od 1. července 2024 se domovní ČOV povoluje výhradně vodoprávním povolením.

Jaké povolení potřebuji na septik?

Stejné jako na čistírnu, vodoprávní povolení se vzorky a platností nejvýše 10 let. Samotný septik dnes nepovolíte, protože limity vzorků nesplní. Povolit jde sestava septik s pískovým nebo zemním filtrem.

Kolik stojí poplatek za povolení ČOV?

5 000 Kč od 1. srpna 2025. Při elektronickém podání přes Portál stavebníka je sleva 20 %, takže 4 000 Kč. Platí ho investor po výzvě úřadu.

Kolik stojí projekt na ČOV?

U nás 13 000 Kč bez DPH, na trhu se pohybuje mezi 10 a 17 tisíci. Hydrogeologický posudek u vsaku vyjde na zhruba 15 000 Kč, vyřízení celého řízení za Vás dalších 13 000 Kč bez DPH.

Jak dlouho trvá povolení na ČOV?

Začneme zpracovávat do 3 týdnů, pak je tempo na úřadech. Rychlejší případy 3 až 5 měsíců, klasika do roka. Formální lhůta úřadu je 30 dnů, ale platí pro jeden úkon, ne pro celé řízení.

Co je potřeba k povolení ČOV?

Projekt od autorizované osoby, u vsaku hydrogeologický posudek, stanoviska dotčených orgánů a plná moc. Většinu z toho zařizuje projektant, Vy dodáte podklady o pozemku, počtu osob a studnách v okolí.

Potřebuji kolaudaci ČOV? Kdo ji dělá?

U domovní čistírny do 50 EO od 1. srpna 2025 kolaudace není. Po realizaci oznámíte stavebnímu úřadu dokončení a doložíte protokol o těsnosti, prohlášení o shodě, provozní řád a doklad o zaškolení. Kolaudace domu samotného tím dotčená není.

Na jak dlouho platí povolení ČOV?

Nejvýše 10 let. Časově neomezená povolení se dnes nevydávají, ta stará podle zákona z roku 1973 zanikla k 1. lednu 2008. Před koncem platnosti se žádá o prodloužení, k němu si úřad může chtít protokoly ze vzorků.

Jak daleko může být ČOV od domu a od plotu?

Od hranice pozemku nejméně 2 metry, stejně od budov a komunikací. Vsak doporučujeme aspoň 5 metrů od základů, aby nepodmáčel dům. Odstupy od studní určuje hydrogeolog podle podloží.

Co když soused s čistírnou nesouhlasí?

Soused je účastník řízení a má 15 dnů na námitky. Úřad je posuzuje věcně. Námitky se objeví zhruba u jednoho z dvaceti projektů a samotný nesouhlas bez věcného důvodu povolení nezastaví.

Můžu začít kopat, když mám rozhodnutí, ale ještě ne právní moc?

Ne. Kope se až po nabytí právní moci, tedy zhruba 10 až 15 dnů po vydání povolení, kdy uplyne odvolací lhůta.

Kdo dělá vzorky a jak často?

Laboratoř, četnost stanoví úřad v povolení. U vsaku je minimum dvakrát ročně přímo předpisem. Protokoly si schovejte, budete je potřebovat při prodloužení po deseti letech.
